瀬戸市 外壁塗装工事 施工データ
施工場所 | 愛知県瀬戸市 |
---|---|
工事内容 | 外壁塗装工事 防水工事 |
施工費用総額 | 140~160万円 |
外壁使用塗料 | 超 |
施工カラー | |
工事期間 | 25日間 |
工事完了月 | 2025年6月 |
私が責任をもって担当しました

玉谷 一樹
【執筆者】
アラレちゃん大好き玉谷です。
業界歴25年!皆様に支えられてここまでやってきました。
大切なおうちのことを安心して任せて頂ける様に頑張っていきます!
【所有資格】
二級建築施工管理技士補
外装劣化診断士
雨漏り診断士
エネルギーマネジメントアドバイザー
築10年となり、そろそろ塗装をしないといけないと思っていたところ、弊社のチラシをご覧になられお問い合わせいただきました。
真っ白な爽やかな外壁は、コケやカビなどが発生しており、気になっていらっしゃいました。
10年の間、紫外線や雨風に晒され続けていたので、劣化はどうしても避けられないもの。
まだ劣化症状の軽いうちに塗装で綺麗にしましょう!となりました。
これまでと同じように、真っ白で爽やかな外壁にし、今度は汚れがつきにくく落ちやすい状態が長く続くよう、低汚染性の塗料を選択。
綺麗な状態が戻り、お喜びいただけました。

高圧洗浄作業
建築物専用の「高圧洗浄機」にて洗浄します。
110~130Kg/㎠圧の規定圧をかけて素地を傷めないように洗浄していきます。
高圧洗浄は雨天でも作業可能な為、天候による作業の延期はありません。シーリング作業
まず、既存のシーリング材をカッターやヘラを使ってきれいに取り除きます。
この作業を丁寧に行うことで、新しいシーリング材との密着性を高めることができます。シーリング作業

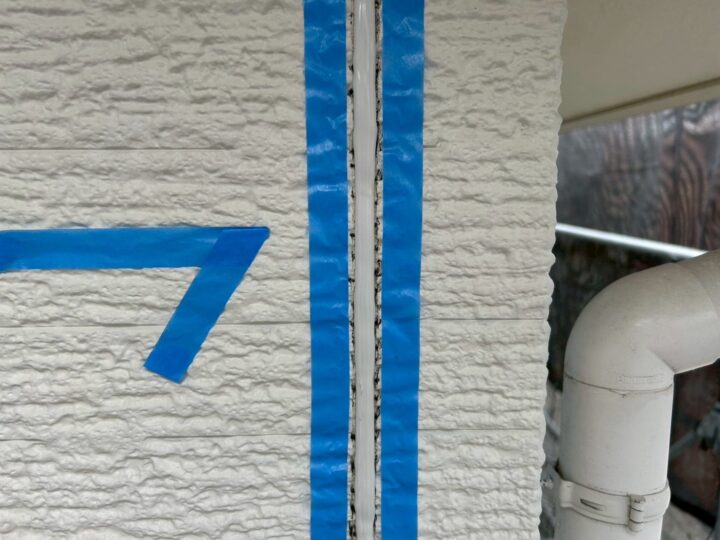

外壁にプライマー(下塗り材)やシーリング剤を付けないために、マスキングテープを貼っていきます。
養生をすることで仕上がりがきれいな直線になります。
養生の後、丁寧にプライマー(下塗り材)を塗布します。シーリング作業
新しいシーリング剤を下地へ充填していきます。
この際、シーリング材は奥までしっかりと押し込み、隙間なく充填することが重要です。シーリング作業
ヘラを使って表面を平らにならし、マスキングテープを剥がして完成です。
シーリングは、完全に乾くまでは日にちがかかりますので、それまでは触れないように気をつけて下さい。シーリング作業
サッシ周りは、既存のシーリングの上へ増し打ちをします。
既存のシーリングを撤去しようと刃物を当てた際に、その下にある防水シートを傷つけてしまわない為です。養生作業

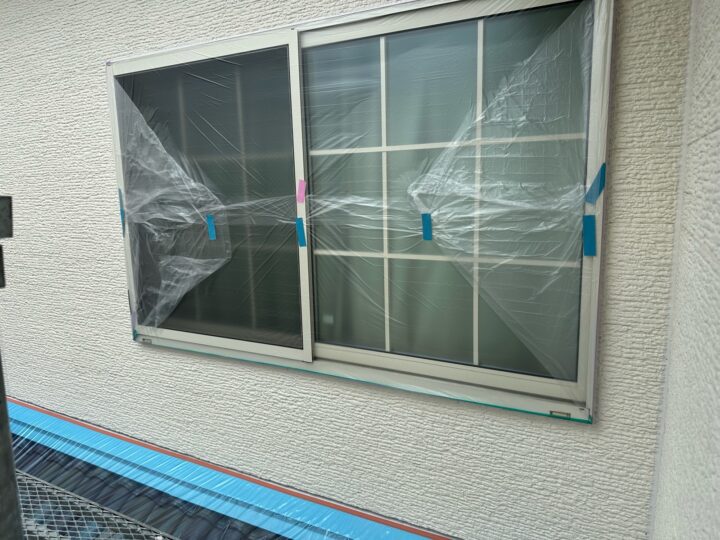

塗料が周囲に飛び散ってしまわないよう、窓やベランダ、植木など、塗装しない部分にビニールシートなどを覆って保護する作業を「養生」と言います。
養生をしっかり行うことで、塗装後の仕上がりが美しく、周辺への影響も最小限に抑えられます。
養生には、マスキングテープやビニールシート、飛散防止ネットなど、様々な資材が使われます。軒天 塗布作業
建物にとって、軒天も重要な塗装箇所です。
この部分を塗装することで、日差しや湿気による色あせや汚れから守り、建物の美観を維持します。
さらに、雨水や湿気が建物の内部に侵入するのを防ぎ、カビや腐食からお家を守る大切な役割も担っています。
そのため、湿気に強く、カビや藻の発生を抑えるといった、軒天に適した塗料を選ぶことが非常に重要になります。
適切な塗装は、見た目の美しさだけでなく、建物の寿命を延ばすためにも欠かせません。外壁 下塗り作業
その壁に最も合う上塗り材との相性が良く、密着性の高い下塗り材を選択し、塗布します。
下塗りは通常、透明色または白色になります。
また、下塗りは、塗料が外壁に吸収されすぎるのを防止する目的もあります。
塗料が外壁に吸収されてしまうと、吸い込みによるムラができてしまいます。
そのようなことを防ぐため、下塗り作業は必要不可欠。
外壁塗装の基本となる、とても重要な工程といえます。
外壁 中塗り作業
中塗りで膜厚をつけていきます。
中塗りは、下塗りと上塗りの中間に塗り付ける層の工程であり、平滑な下地を作ることや、上塗り材の補強が目的となります。
下塗りの上に一度塗料を重ねただけでは、おうちを守る目的としては十分ではありません。
塗料本来の性能が発揮されるよう、中塗りはとても重要な作業です。

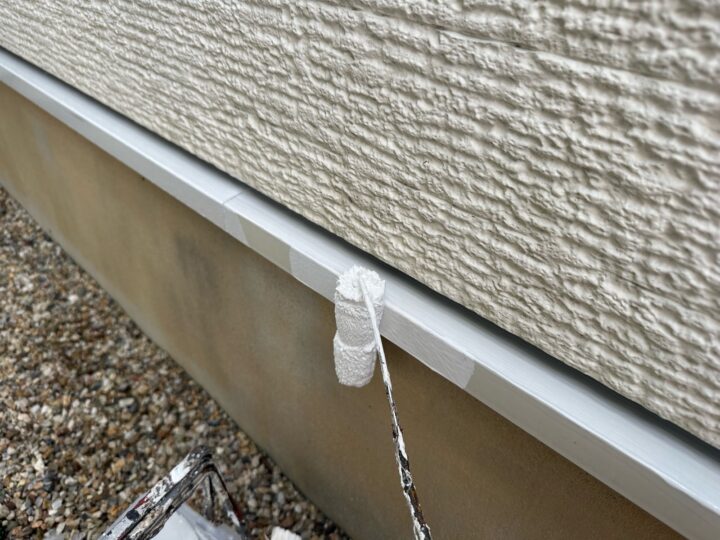

選んでいただいたカラーがお目見えするのはここからです。外壁 上塗り作業
中塗りに続いて上塗りです。
塗り重ねることによって、丈夫な塗膜ができ、塗料の性能を最大限に発揮してくれます。
3回目ともなると、塗膜に厚みを帯び、なめらかな面となって仕上がって参ります。
こちらの塗料は塗った直後と、しっかり乾燥した後とでは色の出方に差が出るのが特徴です。
使用色:クールホワイト付帯部 下地調整作業
付帯部も、常に雨風や日光に晒されているため、時間の経過とともに錆びたり、汚れが付着したり、古い塗膜が剥がれてきたりします。
そのため、屋根本体と同じくらい、塗装前の下地調整作業が非常に重要になってきます。
具体的には、、ワイヤーブラシなどで浮いている錆や剥がれかけた古い塗膜を徹底的に除去します。付帯部 サビ止め塗布作業
板金部は、サビ止め効果を有する下塗り材を塗布します。
細部までムラなく塗布するため、刷毛で作業をする箇所もあります。
下塗りだからといって怠るのではなく、下塗り段階から、適材適所で道具を選択し、持ち替えて塗布作業します。付帯部 塗布作業
付帯部も外壁同様、原則3回塗りとなります。
仕上がりの艶が美しい、フッ素塗料を使用します。ベランダ防水作業

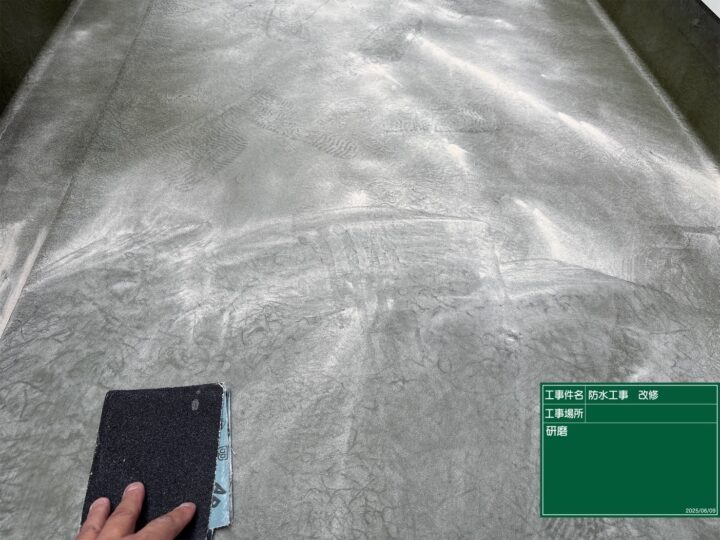

これから塗装する防水材との密着性を高めるため、下地調整をします。ベランダ防水作業
プライマーを塗布します。
プライマーは、床面と防水層の間で接着剤のような役目をします。ベランダ防水作業
FRP防水ガラスマット敷設作業です。
防水用ポリエステル樹脂と防水ガラスマットで作られた防水素材で、耐衝撃性や耐摩耗性が期待できます。
中塗り作業で伸び率の緩和をし、硬いだけではなくしなやかな仕上がりを目指しています。
また前作業で使用したガラスマットが目立つと美しい仕上がりになりにくいため、美観性の面でも中塗り作業はとても大切な工程です。ベランダ防水作業

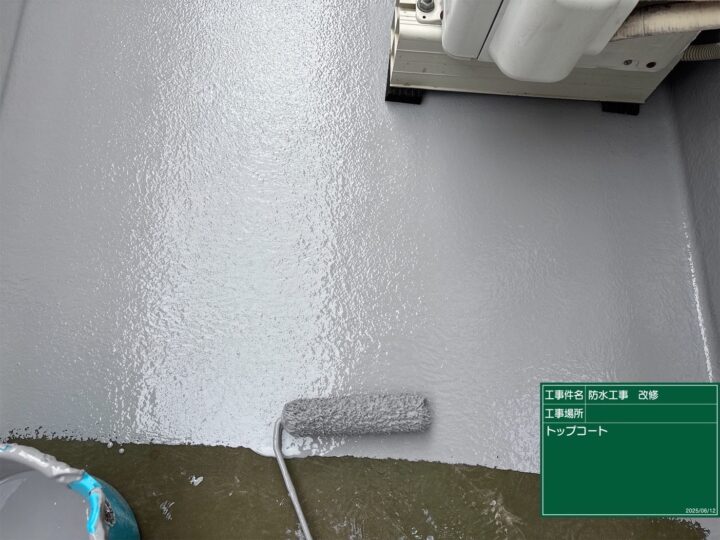

トップコート塗布作業です。
たっぷりと厚みをつけます。
仕上げ材を塗ることで耐久性を持たせ、美しく仕上げることができます。ベランダ防水作業

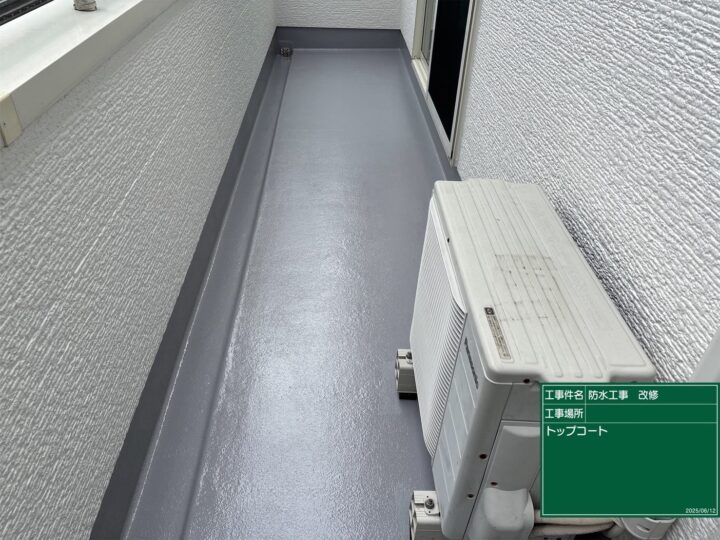

ベランダ防水作業の完了です。
